I/33 Náchod obchvat

Aktuální informace - Plán prací -

Listopad–Prosinec 2025

V následujícím období budou prováděny níže uváděné stavební práce. Souhrn stavebních prací v uvedeném dokumentu je sestaven dle staničení stavby I/33 Náchod – obchvat

Vysokov – Vrchoviny (SO 101 v km 0,000 – 0,900)

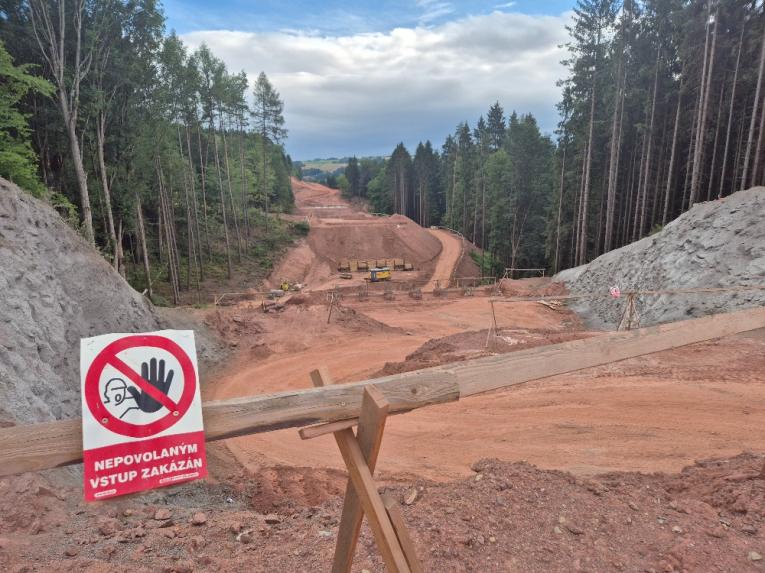

Na tomto stavebním objektu budou pokračovat práce na zhotovení zářezu SO 101 vč. odvozu materiálu mezideponii Vrchoviny a Vysokov. Komunikace I/14 bude dle domluvy zametána zametacím vozem a v případě prašnosti/vydatných dešťů kropena vodou. Zhotovení zářezu bude pokračovat do léta 2026.

Vysokov – Kramolna (SO 102 v km 0,000 – 1,900)

V následujícím měsíci se zde budou pokračovat stavební práce na všech příjezdových komunikacích které budou sloužit k obslužnosti celé stavby ať už se jedná o mostní objekty či průjezdy stavbou. Nadále budou využívány všechny komunikace určené v PD. V oblasti obce Kramolna budou pokračovat stavební práce na tvorbě zářezu budoucího výjezdu z obchvatu směr Kramolna. V této souvislosti budou zahájeny práce na odstřelu zářezu v obci Kramolna. Potřebné informace z pohledu odstřelu budou projednávány s paní starostkou obce Kramolna. V km 1,900 (křižovatka Kramolna – budoucí tunel SO 601) budou pokračovat stavební práce na SO 811. To znamená úprava území ve smyslu skrytí ornic a následné odtěžení I. etapy tunelu Kramolna bude zahájena v první polovině prosince 2025. Nadále budou pokračovat přípravné práce na založení mostních objektů SO 203 - SO 209 (směrem k popílkovišti), to znamená zakládací plošiny vč. příjezdových tras.

Kramolna – Dolní Radechová (SO 102 v km 1,900 – 2,900 - popílkoviště)

V této části stavby budou pokračovat stavební práce na příjezdových komunikacích (SO 195 vč. tras pro založení mostních objektů). V Dolní Radechové budou pokračovat stavební práce na zhotovení štoly (únikového východu SO 602.002 – Tunel Dolní Radechová). Z důvodu zastižení hornin TŘ. III (skalnaté podloží) dojde k trhacím pracím. Tyto práce budou zahájeny 17.11.2025. Před odstřelem budeme dostatečně informovat starostu obce Dolní Radechová vč. přilehlých pozemků. Odvoz materiálu bude probíhat po staveništi směr Náchod – Babí. Na SO 602.001 budou pokračovat stavební práce na zhotovení portálu Dolní Radechová a portálu Babí SO 602.003. Navazující stavební práce jsou projednávány se všemi majiteli dotčených pozemků. V obci Babí budou pokračovat práce na zhotovení stavebního objektu (SO 256) – předvrtání a osazení I profilů. Tento objekt obsahuje záporové pažení s výdřevou, po kterém budou pokračovat zemní práce týkající se převážně odtěžení zářezu.

Dolní Radechová – Babí (SO 102 v km 2,900 – 5,500)

SO 111 (km 3,400) – sjezd ke kruhovému objezdu v Dolní Radechové (odvoz – DEPONIE – k.ú. Dolní Radechová, p.p.č. 2006 a p.p.č. 2015) – zakládání spodní stavby tzn. základy SO 221.

SO 221 + SO 222 – sjezd ke kruhovému objezdu Dolní Radechová a zhotovení pilotážních plošin a zakládání mostních pilířů.

SO 102 (km 4,420 – 4,550) – zářez (odvoz – DEPONIE – k.ú. Slavíkov u Náchoda, p.p.č. 1090)

Babí – Běloves (SO 102 v km 5,500 – 6,700)

Na úseku protínající přeložku Běloves – Velké Poříčí budou pokračovat stavební práce na zářezu a demolici rodinného domu u celního deklarantu. Dále budou u celního deklarantu CDS pokračovat stavební práce na založení SO 214 a v km 5,500. Zhotovení zářezu v km 5,500 – 5,800 a následný odvoz na mezideponii k.ú. Slavíkov u Náchoda, p.p.č. 1090.





Probíhající stavební práce říjen–prosinec 2025

SO 101 Silnice I/14 Vysokov – Vrchoviny  o Zhotovení zářezu v km 0,000-0,600

o    Odvoz materiálu na mezideponii EUROVIA CZ, a.s. – k.ú. Šonov U Nového Města nad Metují, p.p.č. 515/2    o       Geodetické zaměření vrstev dle třídy těžitelnosti  o 3D modelování svahů

SO 102 Silnice I/33 obchvat Náchoda

•     Km 0,000 – 6,700  o         Označení a zabezpečení stavby   o Odtěžení zářezu v km 0,600 – 0,800, km 1,600, km 3,150 – 3,300, km 4,700 – 5,500, km 5,800 – 5,900

  • Odvoz    materiálu              na           mezideponii         EUROVIA               CZ,          a.s. – k.ú.              Šonov     U             Nového                Města     nad

Metují, p.p.č. 515/2, (km 0,000 – 2,900), k.ú. Slavíkov u Náchoda, p.p.č. 1090 (km 4,700 – 5,500)  o         3D modelování svahů

  • Geodetické zaměření vrstev těžitelnosti

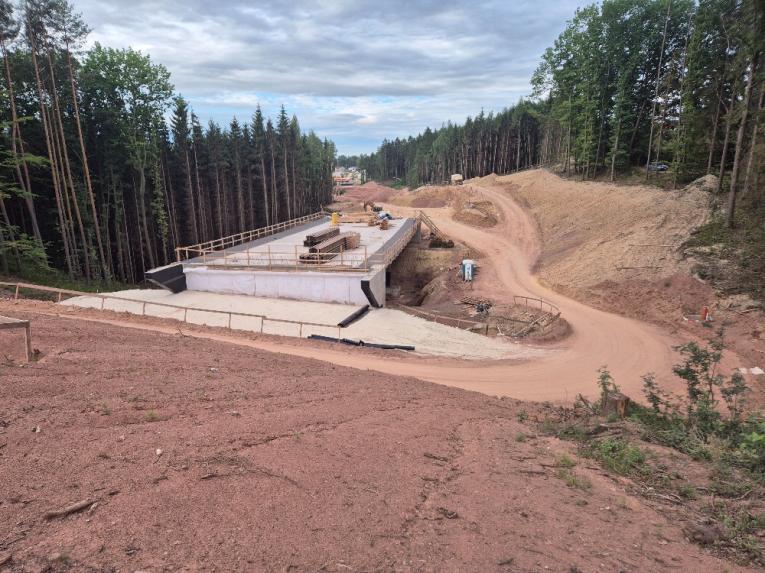

SO 204 Most na I/33 přes údolí Malá Branka v km 0,586  o   Výkopové práce štětové jímky P3  o        Beranění štětovnic jímky základu P3  o       Betonáže podkladního betonu P3

  • Výkopové práce a odtěžení hornin, odvoz na mezideponii  o Zajištění svahu  o            Geodetické zaměření



SO 205 Most na I/33 přes biokoridor v km 1,036  o Výkop štětových jímek P2 a P3  o       Betonáž podkladního betonu P3

  • Odtěžení hornin a odvoz materiálu na mezideponii



SO 206 Most na I/33 úřes údolí v km 1,456  o         Provádění přípravy stěrkového lože pro gabionovou stěnu  o   Betonáž dříku pilíře P2, P3  o         Zásypové práce u základu P3



SO 209 - Most na I/33 přes usazovací nádrž v km 3,001  o     Výkopové práce na P4 a O5

  • Odvoz na deponii v k.ú. Slavíkov u Náchoda, p.p.č. 1090 (km 4,700 – 5,500)  o Zhotovení přístupové trasy a plochy pro zakládací plošiny



SO 210 Most na I/33 přes údolí Radechovky v km 3,573  o    Betonáž pilířů P2, P3,   o    Betonáž základu pilíře P4, P10  o    Betonáž základu opěry OP1  o         Zpětné zásypy základů-P2, P4, P5, P6, P7  o Stavba jeřábu IGO



SO 211 Most na I/33 přes údolí v km 4,331  o         Vrtání a betonáž pilot  o         Zhotovení násypových částí na O1 a O4  o    Hutnění po vrstvách



SO 213 Most na I/33 přes údolí v km 5,502  o         Vrtání a betonáž pilot   o        Betonáž podkladního betonu P3

  • Výkopové práce/Sbíjení skalního masivu pro základ pilíře P3 a O4



SO 214 Most na I/33 v km 6,274  o            Armování dříků OP09, P8

  • Provádění zemních kotev na P7 + Injektáž kotev P7  o           Betonáž základu P6  o      Bourání hlav pilot P6  o             Přípravné práce pro P4-přístupy



SO 221 Most na větvi křižovatky Dolní Radechová přes Radechovku  o           Vrtání a betonáž pilot





SO 222 Most na větvi křižovatky Dolní Radechová v km 0,320  o        Vrtání a betonáž pilot



SO 252 Zárubní zeď v km 0,713-0,756 vlevo   o        Provádění záporového pažení +výkopové práce





SO 255 Opěrná zeď v křižovatce Dolní Radechová  o       technologická přestávka



SO 256 Zárubní zeď v km 5,00-5,287 oboustranná  o       Zhotovení Výdřevy mezi záporami   o         Provádění kotev

o    Odtěžení hornin a odvoz na mezideponii  o Zatřídění místních hornin geologem stavby



SO 312 Úprava vodovodu DN 80 km 0,790 I/33  o    Zemní práce na trase vodovodu  o Pokládka potrubí vodovodu   o       Zhotovení pískového lože  o          Zásyp rýhy



SO 317 Přeložka vodovodu DN 600  o        Obnažení inženýrských sítí v místě křížení protlaku  o   Startovací jáma + protlak DN600 pod komunikací přes ul. Polská





SO 323.2 Přelož. kanal. DN 300 v km 3,700 I/33  o   Výkopové práce a zhotovení podkladních a výplňových vrstev z kameniva těženého  o             Osazení dopravního značení z důvodu překopu komunikace I. třídy  o        Pokládka potrubí z trub litinových odpadních hrdlových DN DO 300MM  o       Osazení šachet dle PD a zpětný zásyp





SO 477 Přeložka PVSEK-TO2 km 5,010 I/33  o          Výkopové práce



SO 501 Přeložka STL plyn. DN 150 v km 0,380  o      Hloubení jam do 1,5m  o          Odvoz materiálu na mezideponii  o       Pokládka plynovodu  o     Zásyp jam pískem

  • Ochrana plynovodu-betonové panely



SO 506 Přeložka VTL plyn. DN 200 v km 4,975  o      Výkopové práce vč. Zářezu SO 102

  • k.ú. Slavíkov u Náchoda, p.p.č. 1090 (km 4,700 – 5,500)  o     Příprava potrubí pro budoucí pokládku  o             Čerpání vody z výkopu stavby



SO 507 Přeložka STL plyn. DN 110 v km III/3043  o   Výkopové práce vč. Zářezu SO 102

  • k.ú. Slavíkov u Náchoda, p.p.č. 1090 (km 4,700 – 5,500)  o     Příprava potrubí pro budoucí pokládku  o             Čerpání vody z výkopu stavby



SO 508 Přeložka STL plynovodu DN 160  o Hloubení rýhy  o    Pokládka plynového potrubí   o     Překop přes silnici ul. Kladská

  • Obsyp, zásyp rýhy potrubí + hutnění po vrstvách  o Přepojení provizorního plyn. potrubí na stávající

SO 602.001 – Stavební jáma – portál „Dolní Radechová“ úsek km 3,762 - 3,772  o Odtěžení jámy 10. až 11. etáže a zajišťování stěn svahů pomocí zemních hřebíků, kari sítí a stříkaného betonu

  • Zahájení mikropilotového deštníku
  • Odvoz vytěženého materiálu na mezideponii EUROVIA CZ, a.s. - k.ú. Slavíkov u Náchoda, p.p.č. 1090



SO 602.002 – Stavební jáma – střední úsek km 3,936 – 3,978  o         Odtěžení jámy

  • Zajišťování stěn svahů za pomocí zemních hřebíků, kari sítí a stříkaného betonu na 7. etáži   o     Zhotovení výdřevy záporového pažení a realizace lanových kotev  o       Realizace MP deštníku pro ražení tunelu



SO 602.013 - Ražená část tunelů-ražba, primární ostění  o    Vyražení 15,6 m v TT4P  o Vyražení 12,6 m v TT3

SO 602.003 – Stavební jáma – portál „Babí“   o V měsíci srpen byl odsouhlasen čistopis RDS dokumentace pro So 602.013 Ražená část tunelů-ražba, primární ostění a SO 602.003 Stavební jáma-portál „Babí“.



SO 811 – Příprava území

        •    Km 0,000 – 6,700

  • Sejmutí ornice a odvoz na mezideponii EUROVIA CZ, a.s. - k.ú. Slavíkov u Náchoda, p.p.č. 1090 (km 2,900 – 6,700) - (SO 101, SO 102, SO 214), k.ú. Šonov U Nového Města nad Metují, p.p.č. 515/2  o Odvoz hrabanky na mezideponii – k.ú. Šonov U Nového Města nad Metují, p.p.č. 515/2  o Kácení stromů a náletů vč. odstranění pařezů   o      Vytrhání pařezů v celé trase   o    Odvoz dřevní hmoty   o    Geodetická měření
  • Montáž a údržba bariér pro obojživelníky po celé trase
  • Čištění, kropení a zametání okolních komunikací (zametací vůz Mercedes-Benz, kropice Tatra, John Deere 6630)  o             Zpevnění výjezdů ze staveniště (plocha ze ŽB panelů)



1.01, 1.02, 1.04, 2.01, 2.02, 2.03 – Přístupové komunikace k SO 2XX  o       Geodetická měření   o      Zhotovení přístupové komunikace k SO 2XX  o       Zpevnění výjezdů ze staveniště (panelová plocha)

Děkuji za spolupráci a v případě dotazů mě kontaktujte. Veškeré stavební práce budou probíhat do 20.12.2025, poté budou zahájeny až v roce 2026 (začátkem měsíce).

Bc. Martin Branda, DiS.

Zástupce zhotovitele stavby I/33 Náchod – obchvatP3_Příloha č.3_Fotodokumentace.pdf Typ: PDF dokument, Velikost: 3.3 MB

Děkuji za spolupráci a v případě dotazů mě kontaktujte.

Bc. Martin Branda, DiS.

Zástupce zhotovitele stavby I/33 Náchod – obchvat





Praktické informace

Mobilní aplikace

Sledujte informace z našeho webu v mobilní aplikaci – V OBRAZE.

ČEZ odstávky

ČEZ Distribuce – Plánované odstávky

Svozu odpadů

Červen2026
Po Út St Čt So Ne
1 2 3 4 5
    Plasty
Kramolna (Náchod), Lhotky, Trubějov
6 7
8 9 10 11 12
    Komunální odpad
Kramolna (Náchod), Lhotky, Trubějov
13 14
15 16 17 18 19
    Plasty
Kramolna (Náchod), Lhotky, Trubějov
20 21
22 23 24 25 26
    Komunální odpad
Kramolna (Náchod), Lhotky, Trubějov
    Papír
Kramolna (Náchod), Lhotky, Trubějov
27 28
29 30 1 2 3
    Plasty
Kramolna (Náchod), Lhotky, Trubějov
4 5
Kalendář svozu odpadu
nahoru

Projekty
